進捗管理
目次
プロジェクトの進捗管理
各プロジェクトの進捗状況を確認することができます。
進捗状況は
- タスクの完了数/タスクの総数

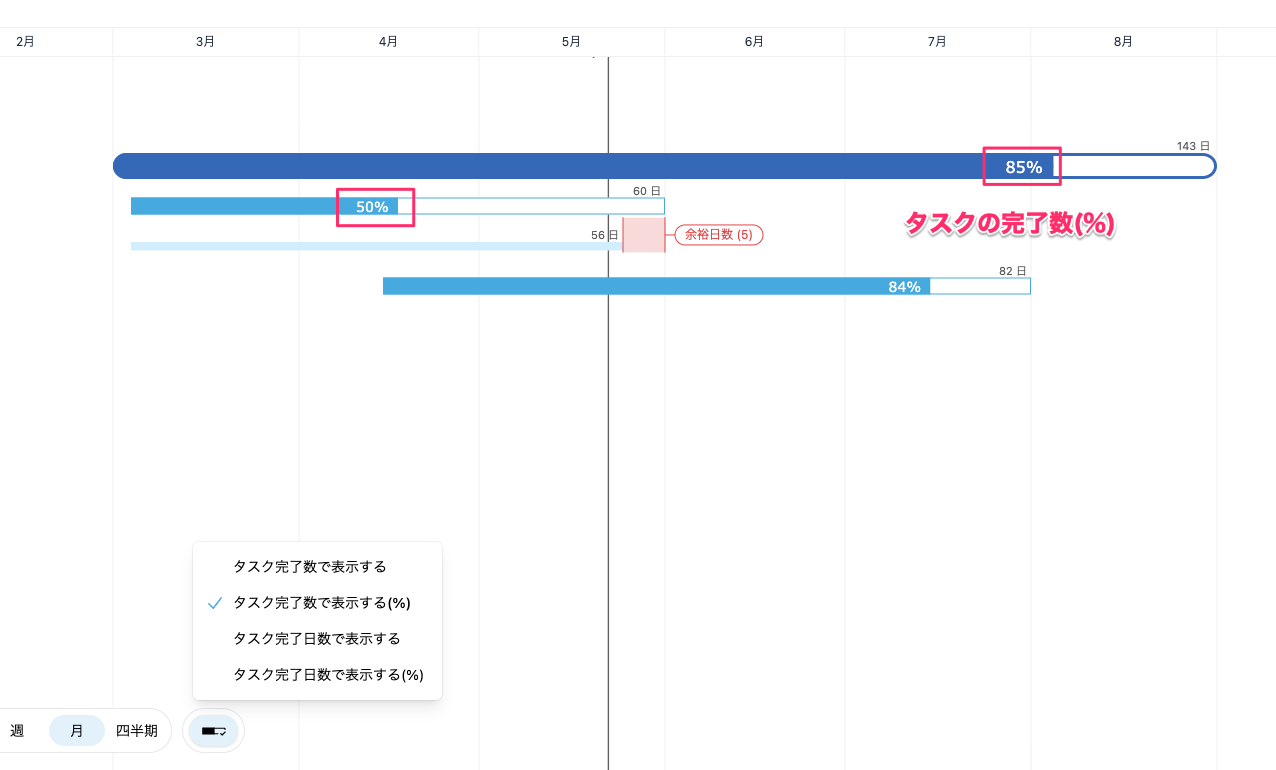

- タスクの完了数(%)

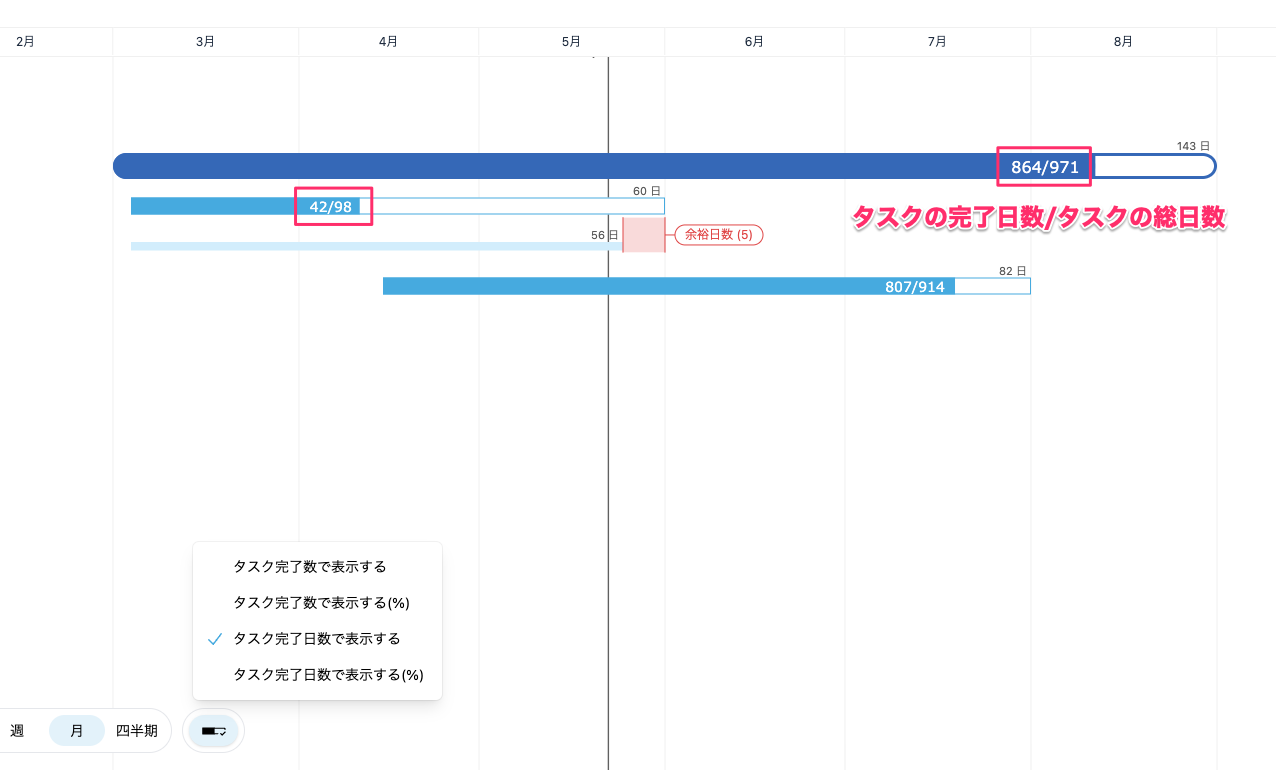

- タスクの完了日数/タスクの総日数

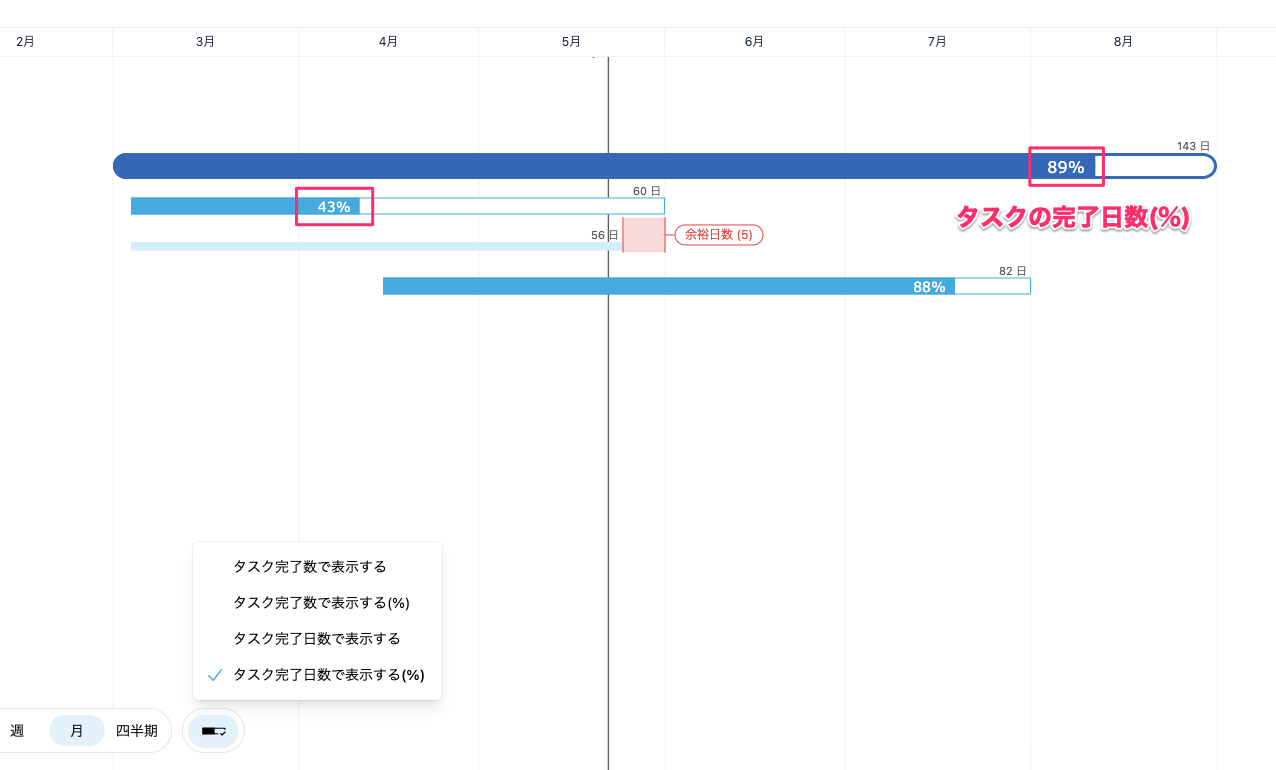

- タスクの完了日数(%)
の4種類で確認することができます。
|
|
|
|
進捗状況の表示は以下の方法で切り替えることができます。
- 画面下の

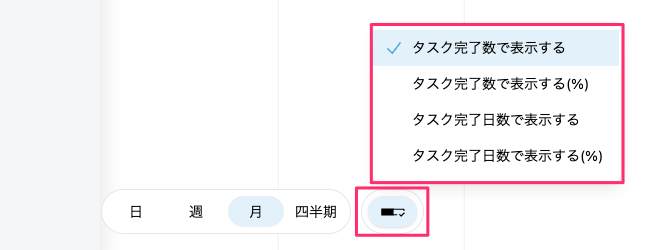

をクリックします。 - ドロップダウンメニューからいずれかをクリックして、進捗の表示方法を切り替えます。
|
タスクの進捗遅れアラート
当日より前に完了していないタスクは、ツリーとチャートと共に赤く表示されます。

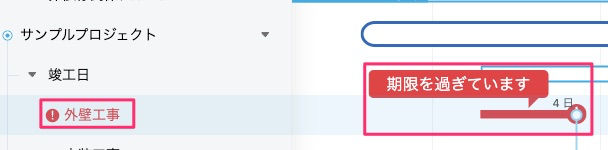

また、チャートでタスクをマウスでホバーすると[期限を過ぎています]とメッセージが表示されます。
|
余裕日数の表示
マイルストーンが設定されているタスクグループでは、

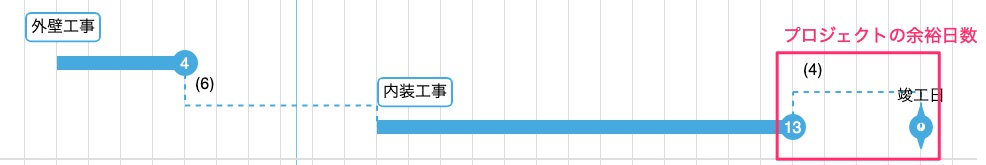

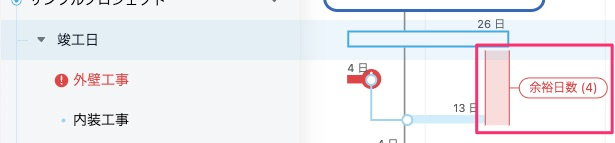

マイルストーンとその前のタスクの間で日数の余白がある場合、余裕日数としてチャートに表示されます。
|
|
余裕日数は日数に応じて色が変化し、アラート(5日以内)が赤色、警告(10日以内)が黄色で表示されます。 日数は設定>一般から変更できます。
